达州固军水库将启动大坝浇筑

2025-09-04 21:45:49来源:四川在线编辑:王代强

四川在线达州频道 杨迎 文/图

“目前,我们正在为大坝碾压混凝土浇筑做前期准备工作,力争10月初启动浇筑。”9月4日,在固军水库项目现场,达州市大型水利工程建设管理中心高级工程师廖银霞介绍,该项目已提前完成前三季度的目标任务。

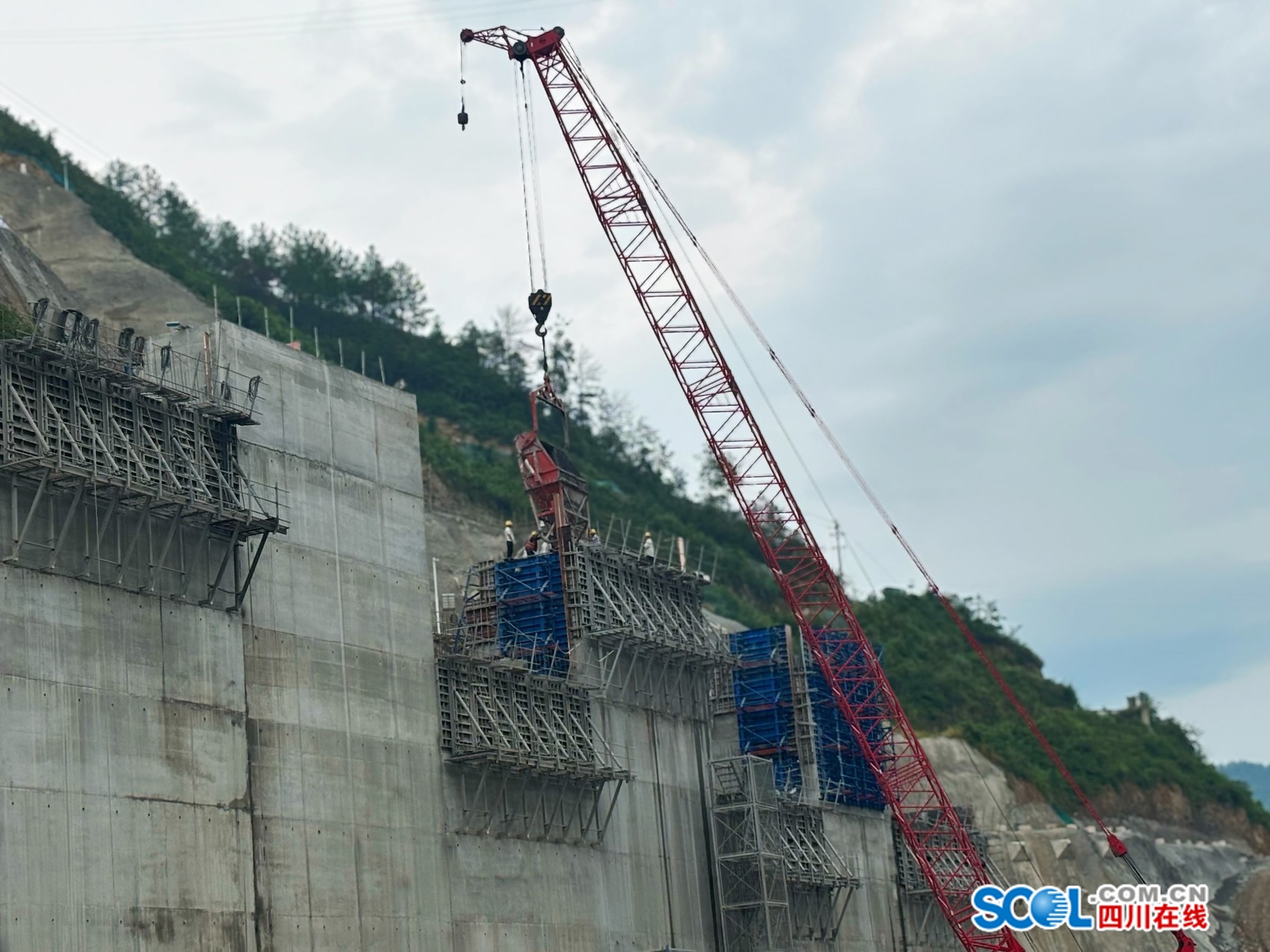

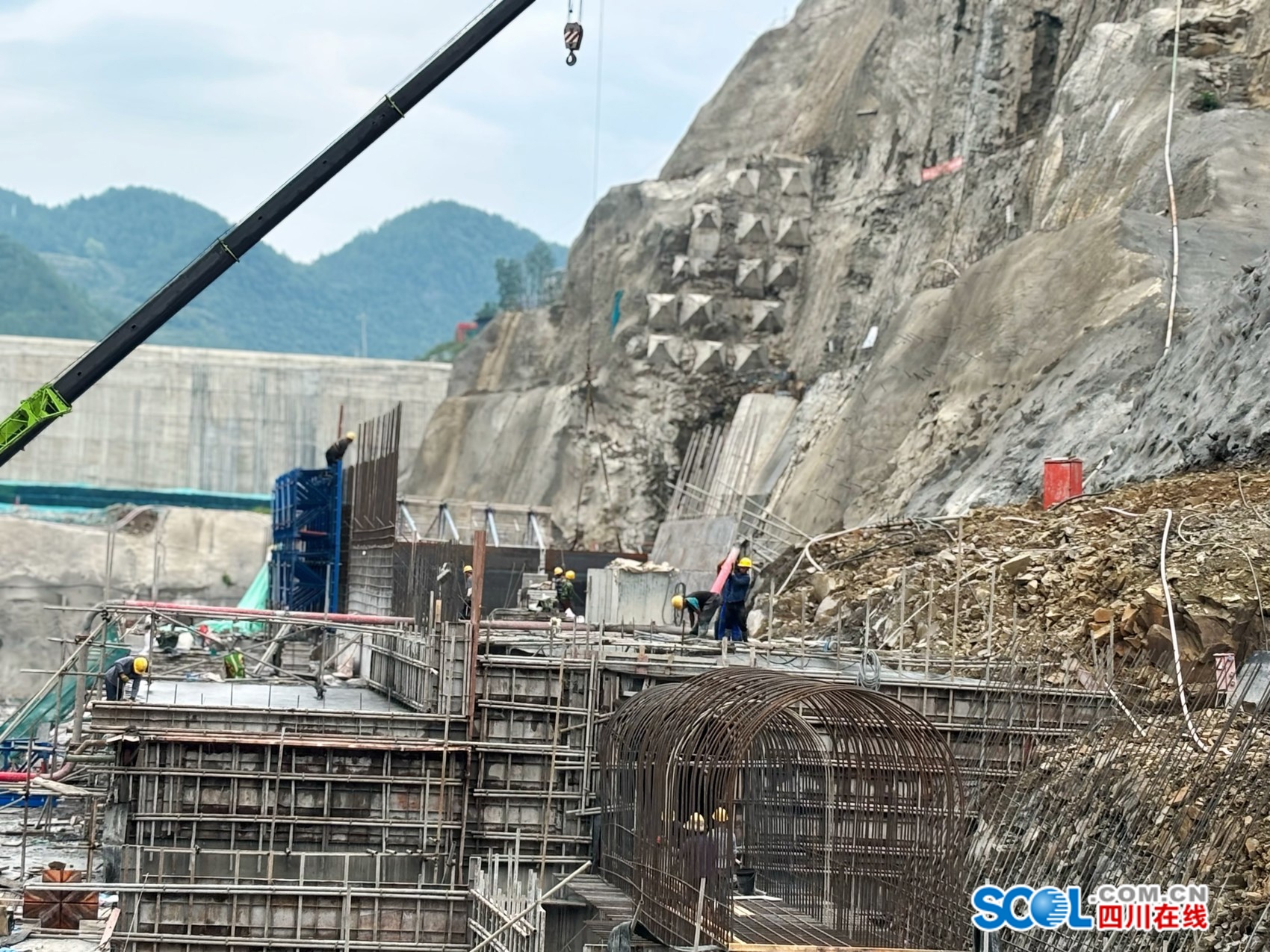

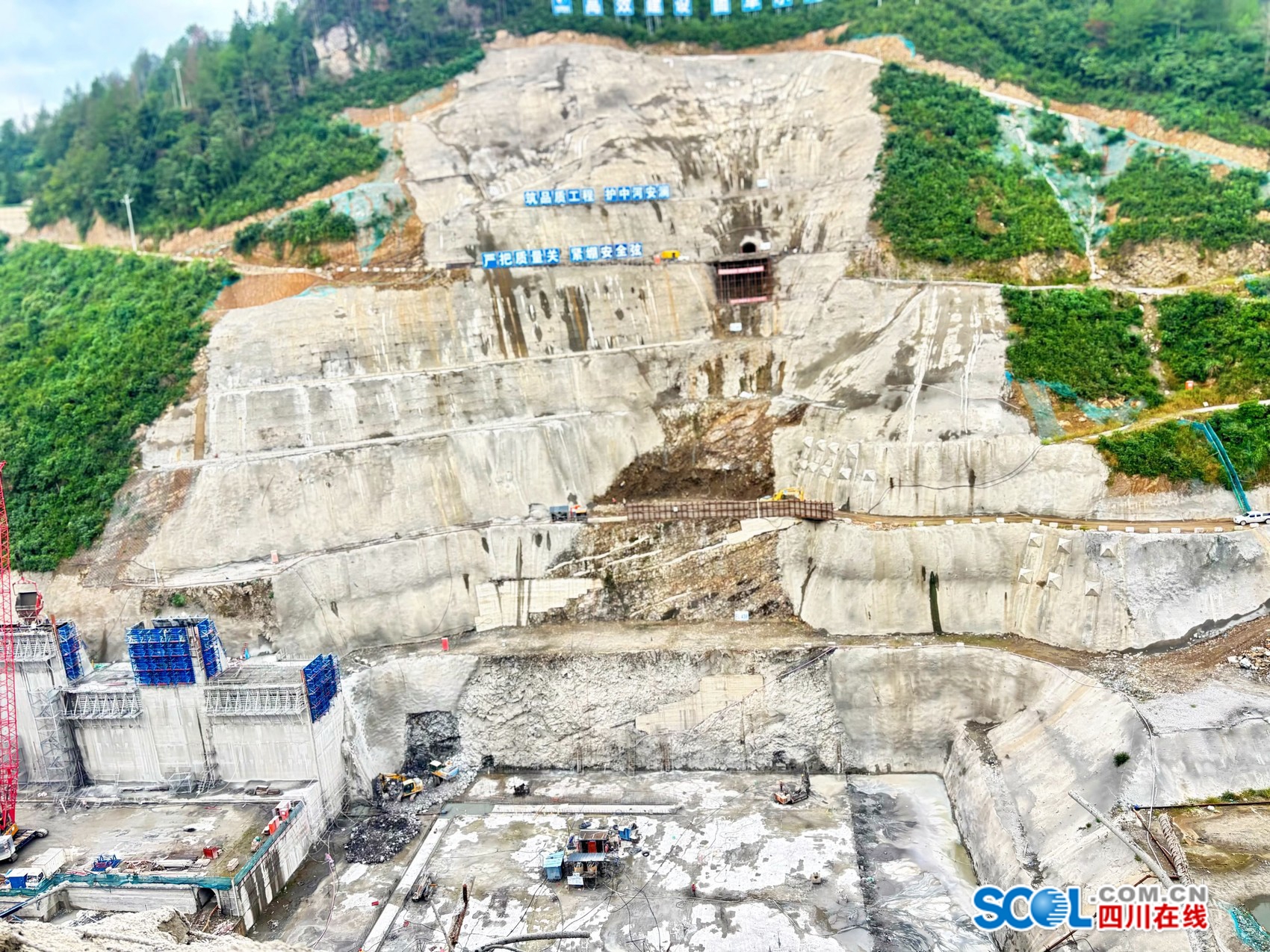

项目现场,整个水库大坝形态已初见雏形,在大坝前方,一堵26米高的上游堆石混凝土围堰拔地而起;消力池右边墙已然成型,履带式吊车正在对其进行最后的混凝土浇筑,左边墙处的工人们借助着汽车式起重机力量进行着支模作业。四五辆混凝土搅拌车也交替行驶在作业现场,300余名工人和器械各司其职,为水库建设贡献着自己的力量。

“现在固军水库的建设开启了加速模式,上游堆石混凝土围堰、大坝基础和发电厂房边坡均已全部完成,其中,坝基固结灌浆施工已完成22332米,左、右岸灌浆平洞完成90%,消力池及海漫完成70%,鱼道隧洞开挖支护完成60%。”中国水电十二局固军水库项目副经理符文介绍道。

固军水库地处渠江左岸支流中河之上,坝址以上集雨面积达617平方公里,最大坝高77.4米,总库容1.27亿立方米,电站装机容量11.6兆瓦,是一座以防洪为主、兼顾发电的大型水利工程。计划总投资29.38亿元,建设工期44个月。

作为渠江流域城市防洪体系重要骨干工程,固军水库建成后,将具有防洪、发电等多重效益,有效扭转现阶段流域防洪能力与发展定位不相适应的局面,切实提高流域特别是达州城区及沿途10余个乡镇防洪能力,极大地促进流域经济社会可持续发展、安全发展。

“后续,我们将再添措施,再鼓干劲,进一步加强项目统筹协调,守牢质量安全底线,督促施工单位加大资源投入,加快推进项目建设。”廖银霞说,确保年底前实现大坝浇筑高度达到15米的目标。
