倒排工期拉线送电 达川区南岳镇5000余亩青花椒陆续采摘烘干

2021-06-04 15:33:54来源:四川在线-达州频道编辑:袁敏

王鸿基 周殿祖 达州频道 钟文博

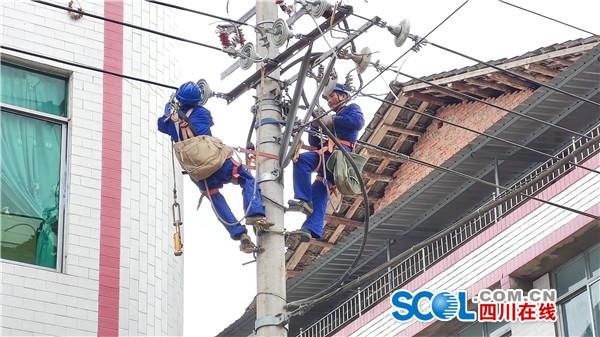

6月3日下午,达州市达川区南岳镇的青花椒种植大户胡亚军望着电线杆上的电力工人,额头上密布着汗水,内心充满期待,就在相隔几百米的地方是他新建的青花椒烘干房,正值青花椒采收时节,10台新设备等待着通电运作。

“我的种植基地加上合作社,青花椒种植面积达5千余亩,就这两个月,摘下来必须立马烘干。”胡亚军说,青花椒娇气,不立马烘干颜色会变深,卖价也得受影响。

“马上就接上线了,今天晚上保准通电,你放心嘛。”站在胡亚军身旁的,是国网达县供电公司副总经理王银秋,他来到现场督办,确保通往新厂房的电线铺设能够尽快完成。

青花椒收获季烘干需要通“好电”

胡亚军从2009年开始种植青花椒,并在2018年建有一个厂房。

“以前我们种植青花椒,要等天气晴朗才能采摘,还要碰上外地收购商来的时间。”胡亚军说,由于受制于此,他决定自己建烘干房和冻库。2018年新厂房投入使用,当年的产量也达到了80多万斤。

干花椒的利润更高,旧设备烘干需要更多的人力,也需要更多的时间,加之近几年青花椒种植面积不断增大,胡亚军决定再建一个新厂房。“去年我们产量是160万斤,就是由于设备满足不了烘干需要,不得不卖出近30万斤鲜花椒。”

这次,胡亚军引进10台智能烘干设备,“不用像之前设备一样需要剪去枝丫,可以用机器直接烘干后将花椒分离”,眼看着新设备马上派上大用场,他却没想到差点通不上电,那10台设备就成了摆设。

“他的新设备是5月15日到的,他当天才给我们说要通电,但是新设备功率大,现有线路根本承载不了。”国网达县供电公司大树供电所所长李岫城说,按常规来说,铺设新线路需要35天。

用户零投资倒排工期拉线通电

5月15日,了解到客户的诉求,李岫城立马给公司汇报,并到现场查勘,“新设备对电缆的需求是要达到180千瓦,但目前厂房所在地电网仅能承受50千瓦。”随即,李岫城根据实际情况连夜完成施工方案。

了解到情况的王银秋也少见这样时间紧迫的情况,“倒排工期,一定要及时给他们通上电。”紧接着,国网达县供电公司相关部门相互协调,连夜运来所需材料。

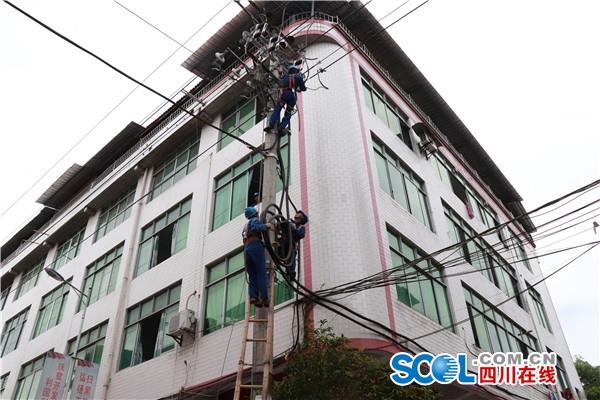

运材料、挖地沟、铺线路,两百多米专线在5月31日建设完成,“我们这次完成施工仅用了15天,较常规用时缩短了一倍不止。”李岫城说,由于正值迎峰度夏前期设备检修期,近段时间还要保障新冠疫苗用电以及中考保电等,“这对我们来说也是挑战。”

“电通了!”6月3日下午,李岫城兴奋地通知农户,机器轰隆的声音让新建的厂区热闹了起来。“这几天我是一直看着电力工人们晚上加班加点,多亏了他们啊!”

“确保电力助力乡村振兴,我们也将持续提升客户电力获得感。”王银秋说,国网达县供电公司以线损提升为导向,优化供电网络结构,清理线路通道,改善客户用电质量,保障证客户设备高效运转。“2018至今,国网达县供电公司共投资2712万元,为1622户小微企业解决用电需求问题。”
