近日,为保障成达万高铁达州南高铁站稳定供电,同步消除电网设备安全隐患、提升主网运行稳定性,国网达州供电公司全面启动220千伏亭子变电站综合改造工程。目前,工程已进入关键施工阶段,各项任务正按计划有序推进。

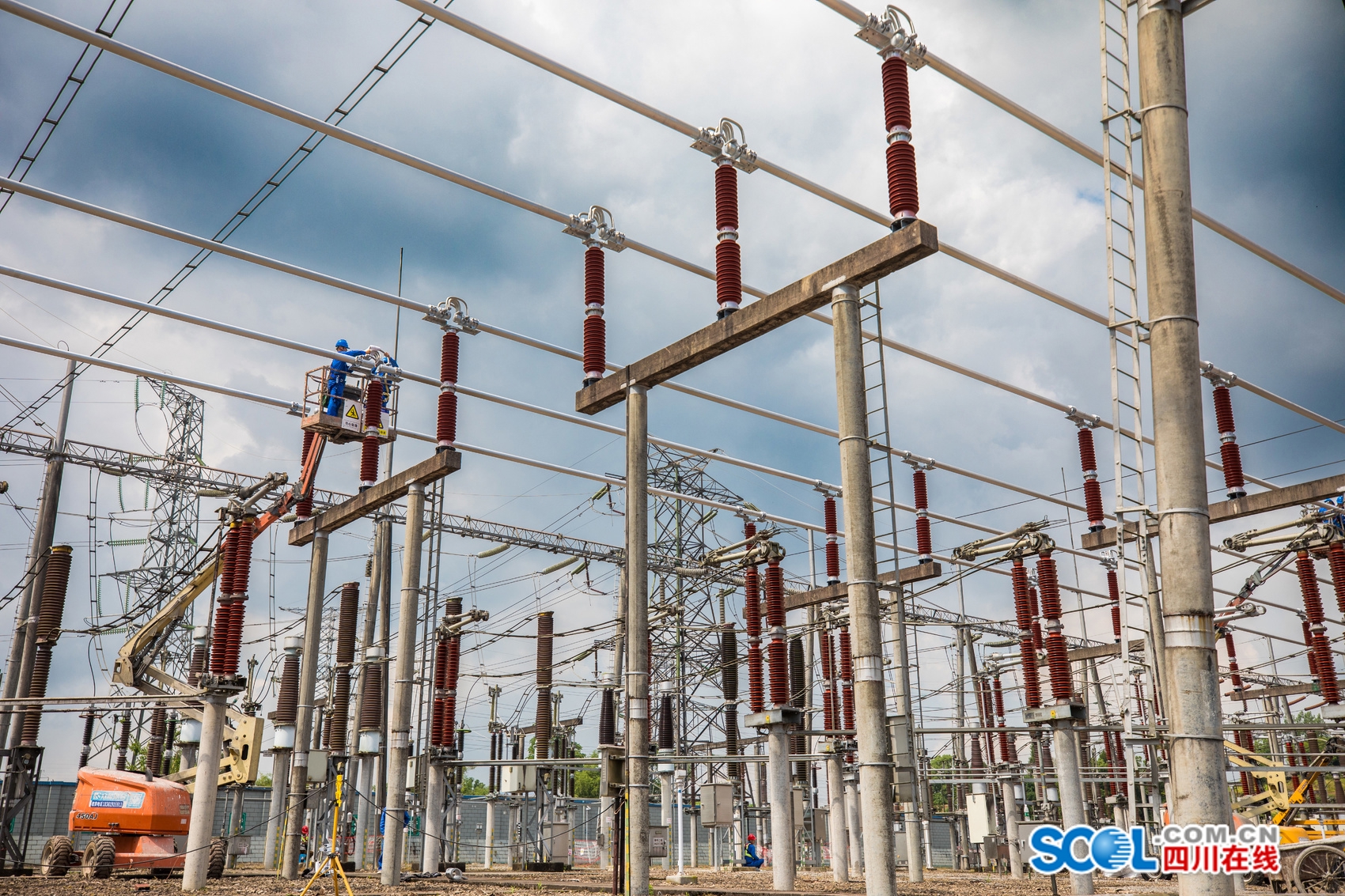

施工现场
本次改造集间隔扩建、母线更换、设备大修、隐患消缺及防污防腐作业于一体,施工任务重、技术要求高、停电窗口期紧。根据安排,220千伏部分全停时间为2026年5月6日至5月27日。为最大限度压缩停电影响,电气施工队伍于4月11日提前进场,完成了安全技术交底、物资筹备、管母线提前焊接等前期准备工作。国网达州供电公司本着“一次停电、全面检修、消除隐患、提质增效”的原则,充分利用这一窗口期,同步推进多项改造与检修任务,实现综合效益最大化。

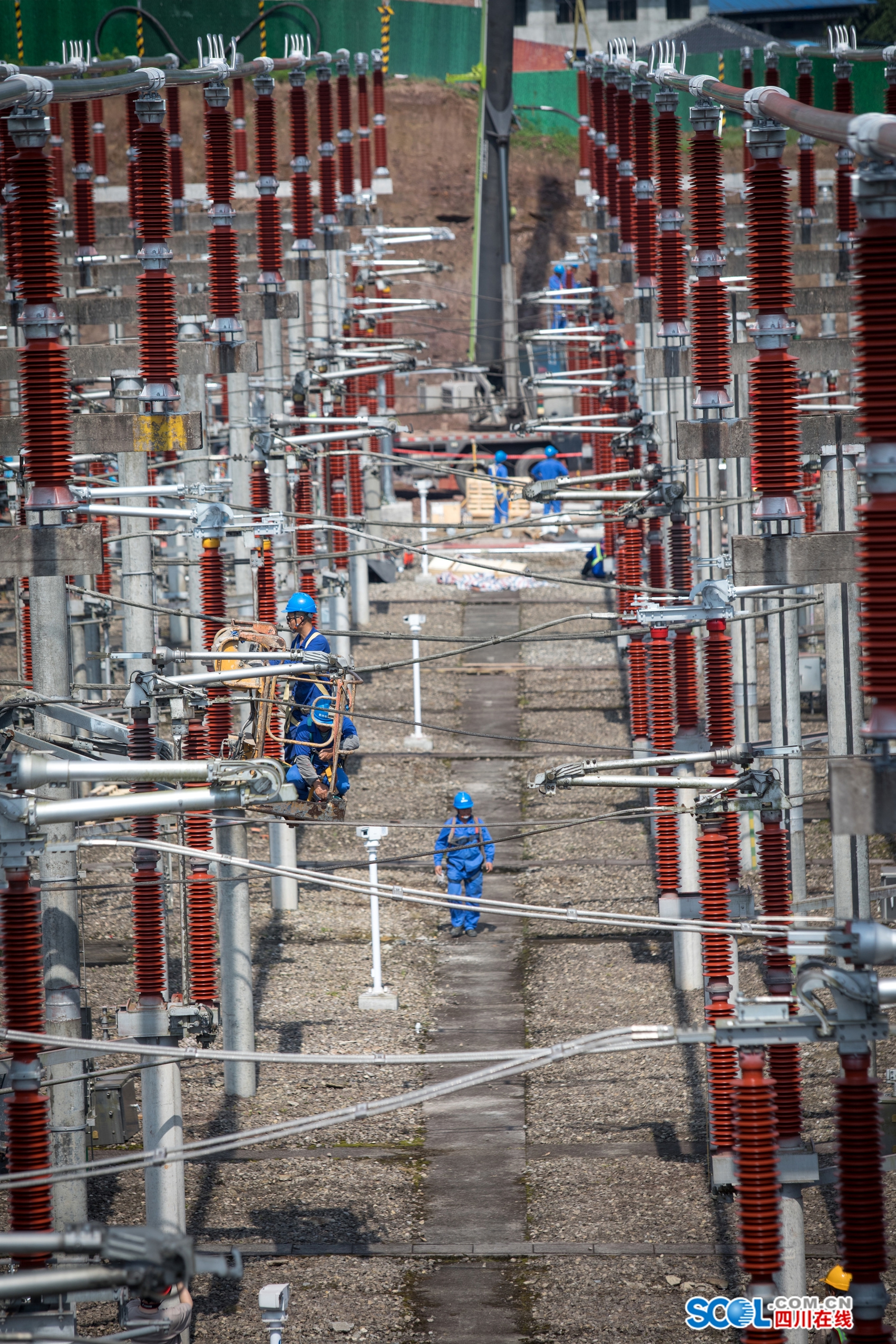

施工现场

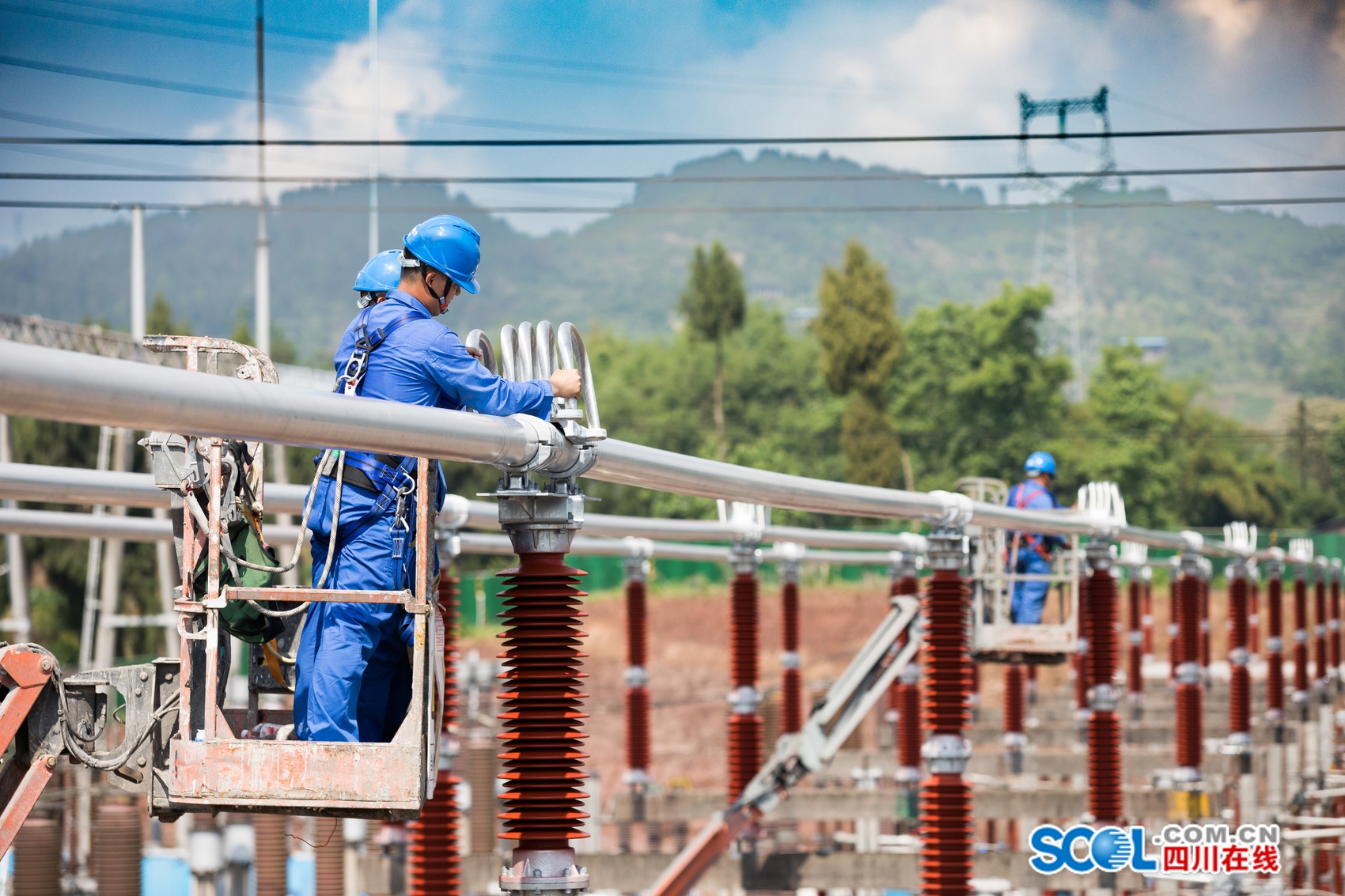

此次改造的核心目标之一,是新建一个220千伏间隔,通过亭子变电站与达州南牵引站建立供电连接,为成达万高铁达州南高铁站提供稳定电力支撑。5月13日,间隔扩建工程中的管状母线更新工作完成了关键性步骤。原旧管母线已更换为外径150毫米、内径136毫米的空心圆管结构铝镁硅合金材质,母线载流量提升至3150安培。与此同时,高铁配套的原有电流互感器设备也同步升级,更换为符合新通用标准的油浸正立式电流互感器,全面提升设备运行可靠性。

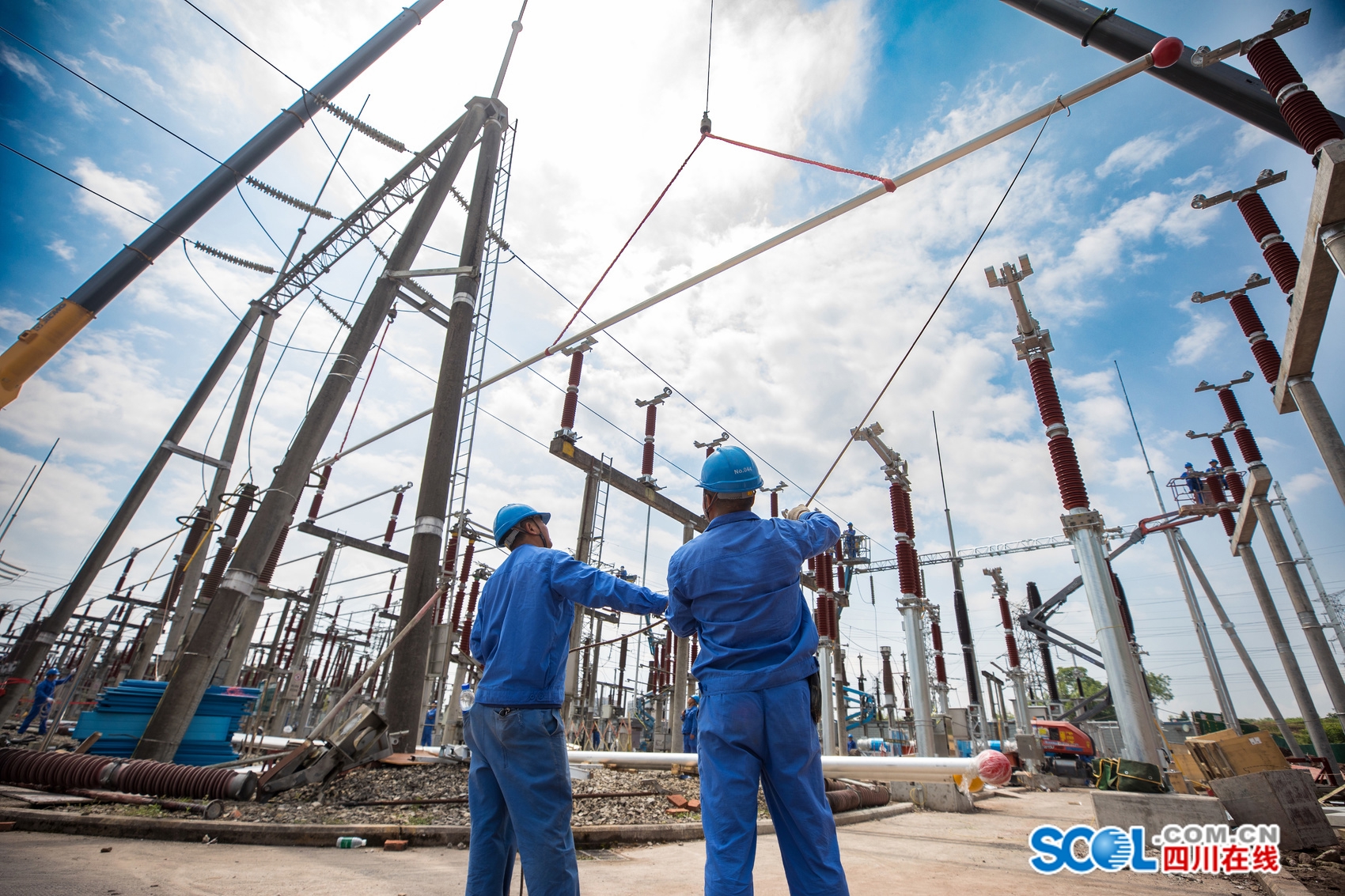

施工现场
针对站内原有220千伏管母线及支柱绝缘子动稳定性能不满足现行安全运行标准的问题,本期工程对Ⅰ、Ⅱ段母线及支柱绝缘子进行整体更换,从根源上提升母线系统机械强度与供电可靠性。此外,变电运检团队同步开展大规模设备大修与隐患整治工作,覆盖柳亭一线2611等25组隔离开关、亭州一线263等3台断路器及多项设备缺陷处理,针对性处置了亭州二线264开关B相电流互感器一次接线端渗油、柳亭一线261线路侧耐张线夹B相发热等运行缺陷,并对停电范围内所有设备开展防污、防腐作业。
面对全停时间短、交叉作业多、施工精度要求高的挑战,国网达州供电公司组织了8个作业小组,同步开展变电站改扩建和检修工作,并安排4台吊车和8台高空作业车辅助作业。项目团队科学统筹施工计划,优化作业流程,强化安全质量管控,配齐人力与机械资源,以“严标准、快节奏、高效率”推进各项任务,确保在既定窗口期内全部完成。

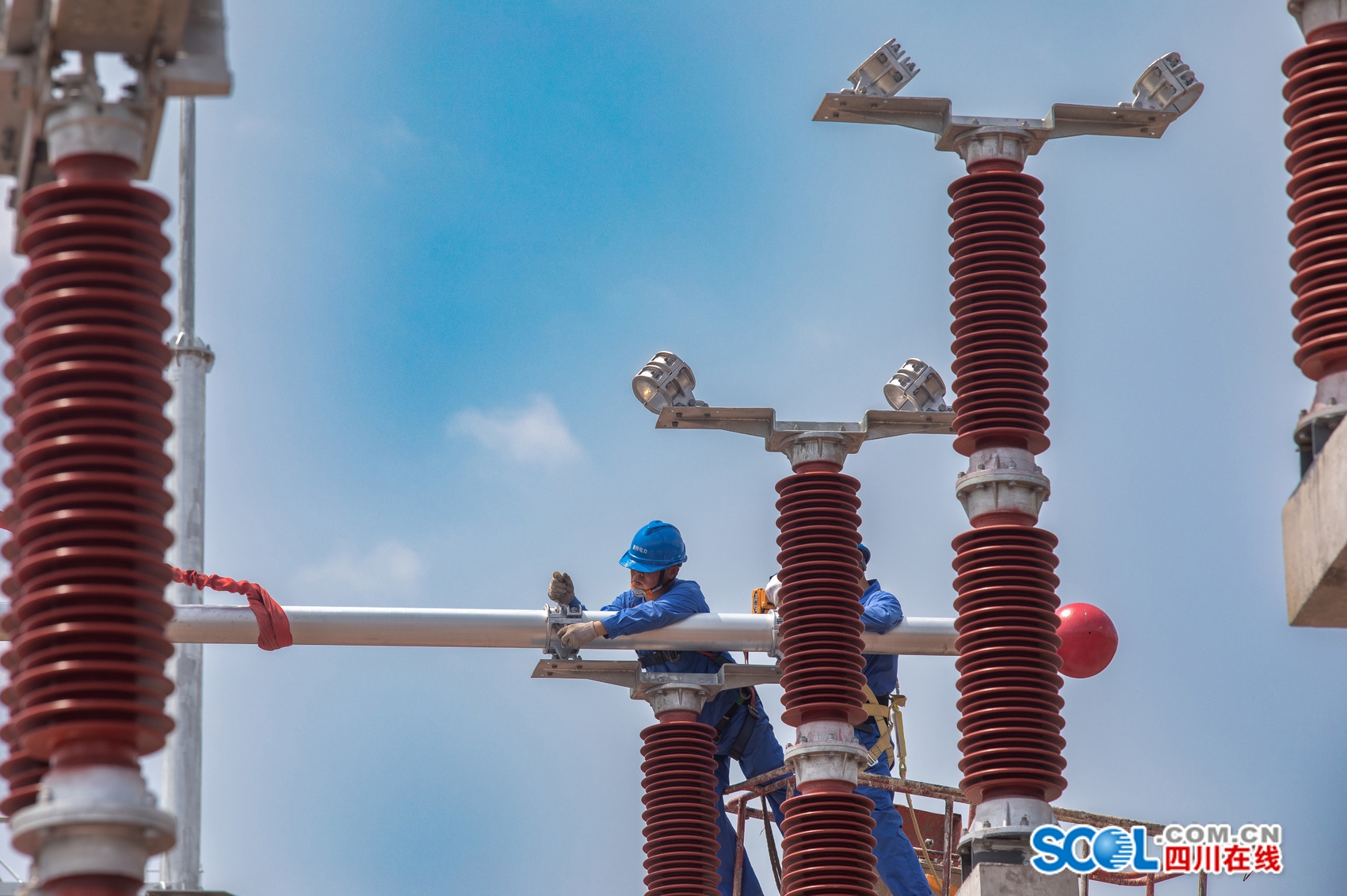

施工现场
成达万高铁是国家重要交通干线,达州南高铁站是区域关键枢纽,其电力保障直接关系高铁建设进度与后期安全运营。此次220千伏变电站综合改造,既是服务重点交通工程的政治任务,也是达州电网补强设备、提升供电能力的民生工程。现场负责人陈孝慈介绍,团队用21天时间将220千伏Ⅰ、Ⅱ号管母及支撑绝缘子全部更换,并新建一个间隔,为高铁牵引站后续运行提供电力保障。国网达州供电公司输变电运检中心副主任严进伟表示,在保证安全的前提下,全力确保进度和质量达到要求,实现按时送电目标。参建人员正以高度的责任感与使命感,迎难而上、昼夜奋战,全力打赢这场电力保障攻坚战,为达州经济社会发展和重点工程建设提供安全、稳定、可靠的电力支撑。
